Przygotowanie i czyszczenie części przed kulowaniem (ang. shot peening) i po nim

Przed kulowaniem przygotowanie musi odsłonić powierzchnię elementu przeznaczoną do obróbki, nie powodując uszkodzeń ani nie pozostawiając niezgodnych pozostałości. Po kulowaniu czyszczenie musi usunąć luźne medium i pozostałości procesowe bez niszczenia dowodów pokrycia powierzchni ani zmieniania powierzchni zmodyfikowanej mechanicznie. Są to odrębne cele połączone kontrolowaną sekwencją: przygotowanie, kontrola, maskowanie i zapewnienie identyfikowalności, kulowanie, weryfikacja, czyszczenie i zabezpieczenie.

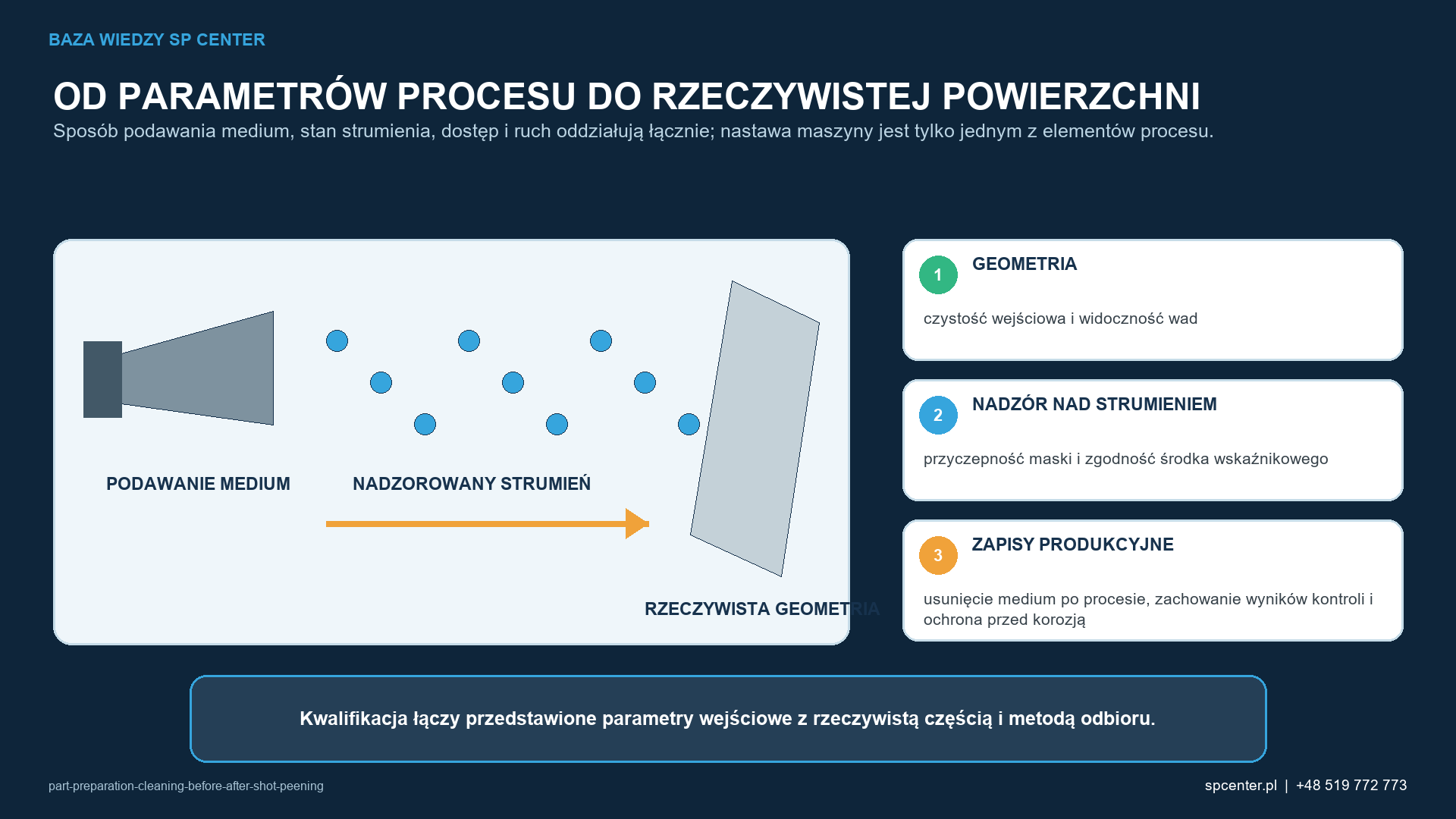

Schemat procesu łączy układ podawania, kontrolowany strumień, rzeczywistą geometrię i dokumentację potwierdzającą właściwą dla danej konfiguracji.
Rysunek 1. Schemat procesu łączy układ podawania, kontrolowany strumień, rzeczywistą geometrię i dokumentację potwierdzającą właściwą dla danej konfiguracji.

Rysunek 1 stanowi techniczną pomoc w podejmowaniu decyzji dotyczących przygotowania i czyszczenia części przed kulowaniem i po nim. Nie zawiera uniwersalnego zestawu parametrów procesu i nie zastępuje obowiązującego rysunku, specyfikacji, kwalifikacji ani dokumentacji potwierdzającej akceptację elementu.

Co inżynierowie powinni wiedzieć o tym, że przygotowanie określa stan powierzchni, do której rzeczywiście dociera strumień?

Właściwe medium, intensywność i nastawy urządzenia nie mogą skompensować nieznanego wejściowego stanu powierzchni. Olej, smar, tlenki, zgorzelina, produkty korozji, wióry lub obce ścierniwo mogą zakłócać maskowanie, ocenę pokrycia powierzchni, czystość medium i bezpośrednie oddziaływanie na materiał podłoża podlegający obróbce. Celem nie jest atrakcyjny wygląd części, lecz znany i powtarzalny stan powierzchni zgodny z rysunkiem i przebiegiem procesu.

Stan wejściowy Ryzyko procesowe Wymagana decyzja dotycząca dalszego postępowania
Olej, smar lub inhibitor korozji Problemy z przyczepnością maski/znacznika, zanieczyszczenie medium i niepewny kontakt. Zastosuj zatwierdzoną metodę czyszczenia zgodną z materiałem; sprawdź usunięcie zanieczyszczeń i wysuszenie.
Zgorzelina, tlenek lub korozja Niejednorodne oddziaływanie z podłożem i ukryte uszkodzenia powierzchni. Usunąć w ramach odrębnie nadzorowanej operacji dopuszczonej dla danego elementu.
Wióry, grys lub luźne ścierniwo Obce cząstki przedostają się do układu medium lub układu odzysku albo uszkadzają później obrabiane części. W razie podejrzenia zanieczyszczenia usunąć przed załadunkiem i odizolować wyposażenie, którego problem dotyczy.
Zadzior, rysa, wyżłobienie lub uszkodzony gwint Istniejąca wada pozostaje na powierzchni krytycznej pod względem zmęczeniowym po kulowaniu. Przed obróbką przeprowadzić kontrolę i uzyskać decyzję dotyczącą dalszego postępowania; nie wykorzystywać kulowania do ukrycia wady.

Tabela 1. Kontrolowane porównanie na podstawie dostarczonej noty technicznej.

Tabela 1. Czystość wejściowa i integralność powierzchni wymagają odrębnych, lecz skoordynowanych środków kontroli.

Co inżynierowie powinni wiedzieć o tym, że kulowanie nie jest oczyszczaniem strumieniowo-ściernym?

Kulowanie jest kontrolowanym procesem ulepszania warstwy powierzchniowej. Oczyszczanie strumieniowe to odrębna mechaniczna obróbka wstępna, której głównym celem jest czyszczenie lub ścieranie, w tym usuwanie zgorzeliny bądź zanieczyszczeń. Nie należy oczekiwać, że cykl kulowania odtłuści część, usunie silną korozję lub zastąpi zatwierdzoną operację usuwania zgorzeliny. Jeżeli wcześniej wymagane jest oczyszczanie strumieniowe, jego medium, urządzenia, kryteria akceptacji i kontrolę zanieczyszczeń należy zdefiniować oddzielnie.

GRANICA PROCESU Nie stosuj stwierdzenia „śrut to oczyści” jako kryterium odbioru powierzchni wejściowej. Strumień zakwalifikowany do kulowania nie jest automatycznie zakwalifikowany do przygotowania powierzchni zanieczyszczonej lub pokrytej zgorzeliną.

Co inżynierowie powinni wiedzieć o konieczności kontrolowania całego poprzedzającego przebiegu procesu?

Miejsce kulowania w procesie produkcyjnym zależy od rysunku, specyfikacji klienta i zatwierdzonego przebiegu procesu. Obróbka skrawaniem, gratowanie, szlifowanie, obróbka cieplna, kontrola wymiarowa i czyszczenie mogą odbywać się przed kulowaniem, ale ich kolejność zależy od konkretnego zastosowania. Obróbka skrawaniem lub miejscowe wygładzanie po kulowaniu mogą z kolei usunąć część powierzchni umocnionej na zimno oraz pola naprężeń szczątkowych; operacji tych nie wolno wprowadzać bez zatwierdzenia przez zespół inżynieryjny.

  • Sprawdzić materiał, obróbkę cieplną i historię wcześniejszej obróbki powierzchniowej.
  • Potwierdź zakończenie wymaganej obróbki skrawaniem, gratowania i kontroli wejściowych.
  • Zidentyfikować powłoki, inhibitory lub pozostałości, które mogą być niezgodne z procesem czyszczenia lub kulowania.
  • Sprawdzić, czy otwory i kanały są wolne od wiórów i obcego ścierniwa.
  • Elementy z niewyjaśnioną korozją, zgorzeliną lub wadami powierzchni krytycznymi pod względem zmęczeniowym należy poddać kwarantannie.

Co inżynierowie powinni wiedzieć o tym, że metody czyszczenia muszą być zgodne z materiałem i przebiegiem procesu?

Pytanie kontrolne Dlaczego to ma znaczenie
Czy metoda będzie oddziaływać niszcząco na stop lub powłokę? Środek czyszczący dopuszczony do jednego stopu nie jest automatycznie odpowiedni do części z aluminium, tytanu, magnezu lub stali nierdzewnej ani do części powlekanych.
Czy może to zmienić wymiary lub integralność powierzchni? Agresywne czyszczenie chemiczne lub mechaniczne może zmienić geometrię krytyczną albo spowodować uszkodzenia.
Czy pozostawia osad? Powłoka wyglądająca na suchą nadal może wpływać na maski, znaczniki, medium i dalsze operacje.
Czy ciecz może pozostać w elementach wewnętrznych? Roztwór pozostały na części może przenosić zanieczyszczenia, sprzyjać korozji lub dostać się do układu kulowania.
Czy suszenie jest kontrolowane? Wilgoć resztkowa może wpływać na maskowanie, nanoszenie znacznika, ryzyko korozji i stan medium.

Tabela 2. Kontrolowane porównanie na podstawie dostarczonej noty technicznej.

Tabela 2. Zatwierdzenie czyszczenia zależy od materiału elementu, jego geometrii i pełnej sekwencji wytwarzania.

Co inżynierowie powinni wiedzieć o zachowaniu przygotowanego stanu?

Czysta część może zostać ponownie zanieczyszczona przez dotykanie gołymi rękami, brudne rękawice, stoły robocze, pojemniki transportowe, narzędzia do podnoszenia, uchwyty lub maski. Czystość oprzyrządowania jest elementem przygotowania części. Gdy istnieje ryzyko ponownego utleniania lub korozji, konieczne może być również kontrolowanie czasu między czyszczeniem a kulowaniem. Sposób manipulowania częściami i ich przechowywania powinien zapewniać utrzymanie stanu przyjętego podczas kwalifikacji.

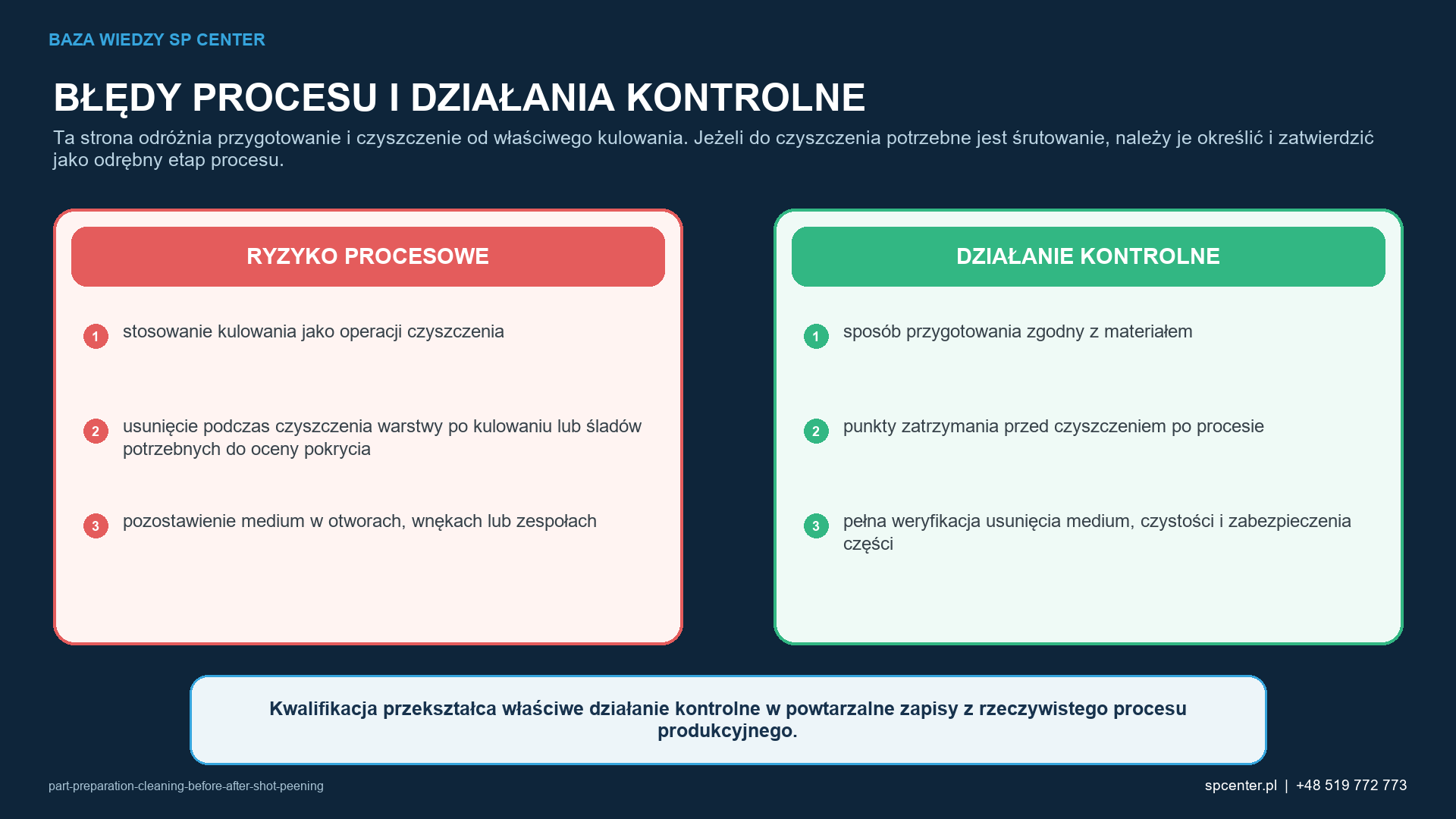

Ryzykom procesowym właściwym dla danego wyrobu przyporządkowano działania kwalifikacyjne i działania z zakresu nadzoru nad produkcją.
Rysunek 2. Ryzykom procesowym właściwym dla danego wyrobu przyporządkowano działania kwalifikacyjne i działania z zakresu nadzoru nad produkcją.

Wymagania te oznaczają, że technologia przygotowania zgodna z materiałem, punkty kontrolne przed czyszczeniem po procesie, całkowite usunięcie medium oraz weryfikacja czystości i ochrony muszą być powiązane z rzeczywistym wyposażeniem, medium do kulowania, oprzyrządowaniem, geometrią i zapisami dotyczącymi poszczególnych sztuk.

Co inżynierowie powinni wiedzieć o celowym przygotowaniu powierzchni pod maski i wskaźniki pokrycia?

Maski wymagają czystych powierzchni przylegania lub klejenia, aby nie unosiły się, nie przesuwały ani nie przepuszczały medium. Fluorescencyjny znacznik pokrycia to odmienny przypadek: jest materiałem kontrolnym celowo nakładanym zatwierdzoną metodą. Podłoże musi być wystarczająco czyste, aby zapewnić jednolitą warstwę i wiarygodną reakcję. Znacznik należy usuwać po wymaganej ocenie pokrycia powierzchni, a nie przed nią.

  • Identyfikacja części i status przebiegu procesu: przedmiot akceptacji: właściwa część/rewizja; wykonane wymagane wcześniejsze operacje.
  • Czystość powierzchni — przedmiot odbioru: brak niedopuszczalnych pozostałości oleju, smaru, zgorzeliny, korozji, wiórów i obcych zanieczyszczeń.
  • Integralność powierzchni — przedmiot odbioru: brak nieusuniętych zadziorów, zarysowań, wyżłobień, uszkodzonych gwintów i zablokowanych kanałów.
  • Oprzyrządowanie i maski. Kryteria odbioru: czyste, we właściwej wersji, nieuszkodzone i zamontowane zgodnie z kwalifikacją.
  • Nakładanie preparatu wskaźnikowego, jeśli jest stosowany. Kryteria odbioru: zatwierdzony materiał, równomierne nałożenie i odpowiedni stan powierzchni.
  • Suchość i postępowanie z częścią: główny przedmiot odbioru: brak zatrzymanej cieczy; kontrolowane przekazanie do operacji kulowania.

Tabela 3. Dopuszczenie przed kulowaniem obejmuje więcej niż sprawdzenie czystości wzrokowej.

Co inżynierowie powinni wiedzieć o kolejności działań po procesie: zachowaniu dowodów przed czyszczeniem?

Jeżeli wymagana jest kontrola pokrycia powierzchni, czyszczenie nie może najpierw usunąć dowodów wykonania procesu. Ślady widoczne lub fluorescencyjne powinny pozostać dostępne wystarczająco długo, aby można było ocenić obrobione obszary, strefy zacienione, granice i niepełne pokrycie. Zakwalifikowany przebieg procesu powinien jednoznacznie określać kolejność: kulowanie, kontrola pokrycia powierzchni, zapisanie wyniku, a następnie usunięcie znacznika lub pozostałości zgodnie z wymaganiami.

GRANICA ZAKRESU DOKUMENTACJI POTWIERDZAJĄCEJ Intensywność Almena charakteryzuje zakwalifikowaną reakcję strumienia. Nie potwierdza czystości wejściowej, prawidłowości maskowania, pokrycia elementu ani usunięcia luźnego medium.

Co inżynierowie powinni wiedzieć o usuwaniu luźnego medium z całej części?

Luźny śrut, pył i odłamki mogą pozostać na powierzchniach zewnętrznych albo w gwintach, pogłębieniach walcowych, otworach nieprzelotowych, otworach poprzecznych, rowkach, wnękach i kanałach wewnętrznych. Uwięziona cząstka może zablokować smarowanie, utrudnić montaż lub stać się obcym ciałem. Plan czyszczenia musi określać, w jaki sposób medium może dostać się do tych miejsc i jak zostanie wykazane jego usunięcie — nie tylko sposób przedmuchania widocznej powierzchni zewnętrznej.

Cecha lub pozostałość Kwestia dotycząca usuwania/weryfikacji Nadzór inżynierski
Powierzchnie zewnętrzne i odsłonięte gwinty W lokalnych zagłębieniach geometrycznych pozostają luźne cząstki. Zatwierdzona metoda wykorzystująca powietrze, podciśnienie, mycie lub odpowiednią orientację, która nie uszkadza powierzchni.
Otwory nieprzelotowe i głębokie wnęki Cząstki nie mogą wydostać się pod działaniem grawitacji ani być bezpośrednio widoczne. Określona orientacja, metoda usuwania medium i czyszczenia oraz weryfikacja odpowiednia do ryzyka.
Otwory poprzeczne i kanały Cząstki przemieszczają się między połączonymi elementami geometrycznymi. Uwzględnij całą drogę wewnętrzną oraz oba kierunki wejścia i wyjścia.
Maski, taśma i klej Po usunięciu pozostają resztki, ślady narzędzi lub uwięzione medium. Kontrolowane usunięcie zabezpieczeń, a następnie kontrola powierzchni chronionych i stref granicznych.
Znacznik do kontroli pokrycia powierzchni Usuwane przed kontrolą albo pozostawiane, gdy zabraniają tego wymagania dotyczące czystości w dalszym procesie. Ustal kolejność kontroli, dokumentowania i zatwierdzonego usuwania znacznika.

Tabela 3. Kontrolowane porównanie na podstawie dostarczonej noty technicznej.

Tabela 4. Czyszczenie po kulowaniu musi uwzględniać geometrię, rodzaj pozostałości i metodę weryfikacji.

Czy nie należy czyścić przez usuwanie kulowanej powierzchni?

Ani wygląd, ani tekstura powierzchni po kulowaniu nie stanowią same w sobie wady. Niezatwierdzone szlifowanie, wygładzanie, polerowanie ścierne lub agresywne oddziaływanie chemiczne mogą usunąć albo zmienić powierzchnię zmodyfikowaną mechanicznie. Jeżeli wymagane jest wykańczanie, pasywacja, nakładanie powłoki galwanicznej, powlekanie lub inna obróbka chemiczna, kolejność tych operacji oraz dopuszczalny ubytek materiału muszą wynikać z dokumentacji inżynierskiej i być zgodne z zamierzonym efektem kulowania.

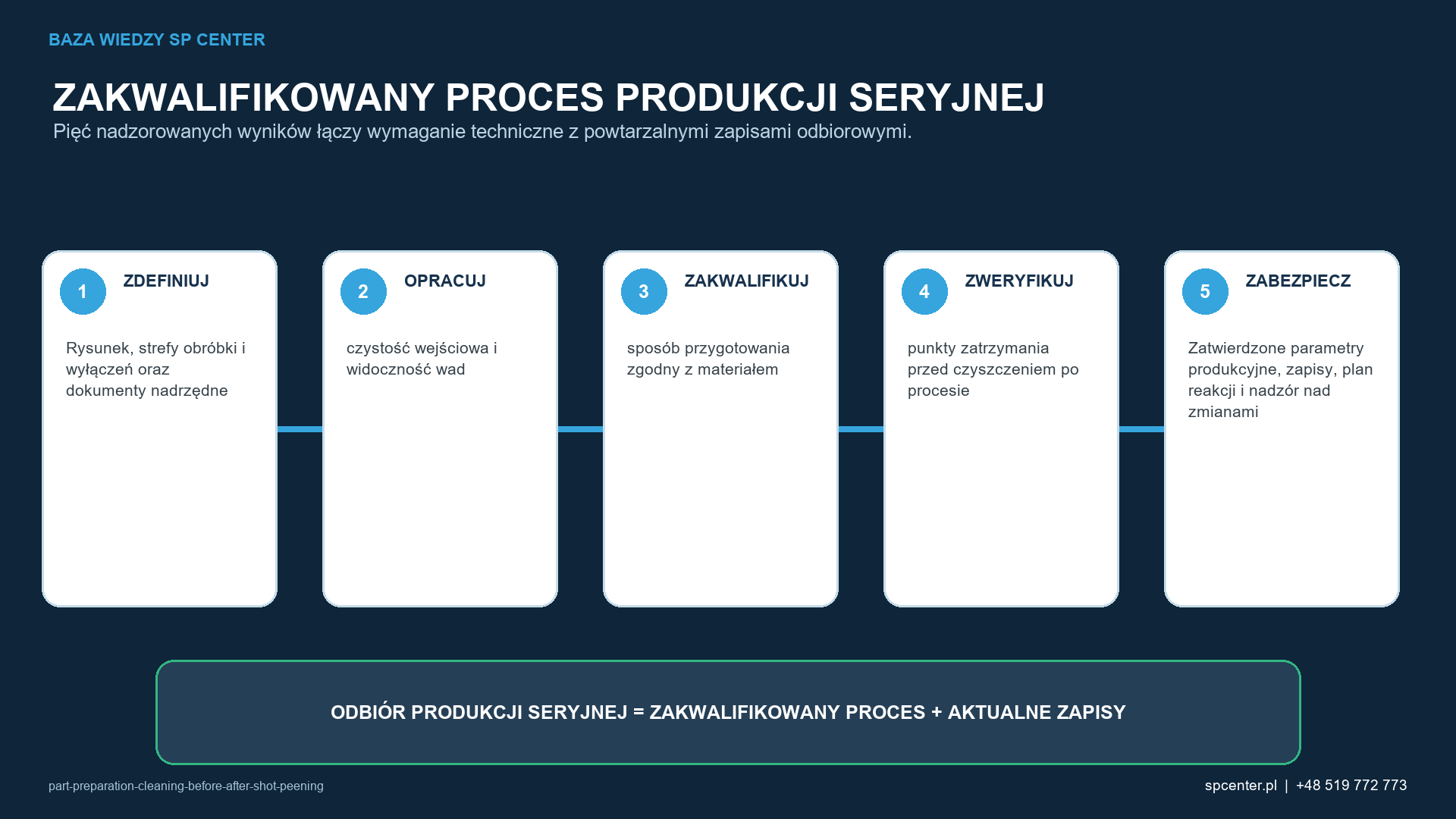

Pięć etapów łączy rysunek i prace rozwojowe z powtarzalnymi zapisami potwierdzającymi dopuszczenie produkcji seryjnej.
Rysunek 3. Pięć etapów łączy rysunek i prace rozwojowe z powtarzalnymi zapisami potwierdzającymi dopuszczenie produkcji seryjnej.

Ilustrację opracowano specjalnie dla SP Center; nie jest ona przedstawiana jako fotografia urządzeń produkcyjnych ani zmierzony wynik badania elementu.

Co inżynierowie powinni wiedzieć o czyszczeniu końcowym, zabezpieczeniu i dopuszczeniu?

Po kontroli i usunięciu pozostałości element należy chronić przed korozją, zanieczyszczeniem podczas manipulowania, uszkodzeniami udarowymi i zanieczyszczeniem krzyżowym. Przed kolejną kontrolą, nakładaniem powłoki, montażem lub wysyłką mogą być potrzebne czyste pojemniki albo nadzorowane opakowania. Zakres wymaganej weryfikacji powinien być dostosowany do geometrii i ryzyka eksploatacyjnego.

  • Brak luźnego medium w zewnętrznych lub wewnętrznych elementach geometrycznych.
  • Brak niedozwolonych zanieczyszczeń oraz pozostałości środka czyszczącego, znacznika lub kleju.
  • Prawidłowe granice maskowania i dopuszczalny stan chronionych powierzchni.
  • Wymagane pokrycie powierzchni części zostało już zweryfikowane i udokumentowane.
  • Nieuszkodzone gwinty, bazy, powierzchnie uszczelniające i powierzchnie funkcjonalne.
  • Zaakceptowano określony stan powierzchni, wymiary i status kolejnych etapów procesu.

Co inżynierowie powinni wiedzieć o tym, że czyszczenie przed procesem i po nim służy różnym celom?

Etap Główny cel Nie myl z
Przed kulowaniem Odsłonić powierzchnię przeznaczoną do obróbki i chronić zakwalifikowany układ medium. Czyszczenie wyłącznie dla poprawy wyglądu lub poleganie na kulowaniu jako sposobie usunięcia zanieczyszczeń.
Po kulowaniu, przed zatwierdzeniem pokrycia Zachować dokumentację niezbędną do potwierdzenia wykonania obróbki. Natychmiastowe mycie usuwające znacznik lub inne wymagane dowody.
Po zatwierdzeniu pokrycia Usunąć luźne medium i pozostałości bez zmiany uzyskanego wyniku. Szlifowanie, miejscowe wygładzanie lub intensywna obróbka wykończeniowa, o ile nie zostały wyraźnie zatwierdzone.
Po czyszczeniu końcowym Chronić powierzchnię o zaprojektowanych właściwościach aż do następnej kontrolowanej operacji. Niekontrolowane postępowanie, przechowywanie lub pakowanie.

Tabela 4. Kontrolowane porównanie na podstawie dostarczonej noty technicznej.

Tabela 5. Termin „czyszczenie” obejmuje różne cele kontroli procesu.

Jak należy kwalifikować przygotowanie i czyszczenie części przed kulowaniem i po nim oraz jak określać wymagania dotyczące tych operacji?

Kwalifikacja musi powiązać konkretny element z nadzorowanym procesem produkcyjnym. W przypadku przygotowania i czyszczenia części przed kulowaniem i po nim przegląd techniczny powinien obejmować początkową czystość i widoczność wad, przyczepność maskowania i zgodność znacznika, usuwanie medium po procesie, zachowanie dokumentacji potwierdzającej oraz ochronę przed korozją. Pomyślnego wyniku próby nie można uznać za obowiązujący po zmianie wyposażenia, medium do kulowania, oprzyrządowania, geometrii, sposobu ruchu, przygotowania powierzchni lub metody odbioru, jeżeli zmiany nie poddano przeglądowi technicznemu.

Plan dopuszczenia powinien uwzględniać ryzyka właściwe dla danego wyrobu: wykorzystywanie kulowania jako operacji czyszczenia, usuwanie podczas czyszczenia warstwy poddanej kulowaniu lub dowodów pokrycia powierzchni oraz zatrzymywanie medium w otworach, wnękach lub zespołach. SP Center może zaproponować ocenę wykonalności, przebieg procesu i sposób jego kontroli, jednak nadrzędną podstawą umowną pozostają rysunek, przywołane specyfikacje, zatwierdzone odstępstwa oraz wymagania klienta przekazane w łańcuchu dostaw.

Dane wejściowe zapytania ofertowego Dlaczego to ma znaczenie
Nadzorowany rysunek i jego wydanie Określa tożsamość części, strefy obróbki, granice i wyłączenia.
Materiał, obróbka cieplna i powierzchnia przed procesem Wspomaga ocenę medium, uszkodzeń, chropowatości, zanieczyszczeń i kolejności operacji.
Obowiązujące specyfikacje i wymagania klienta przekazane w łańcuchu dostaw Wskazuje obowiązujące źródło wymagań dotyczących intensywności, pokrycia, medium, zapisów i kryteriów odbioru.
Geometria, wymiary, masa i cechy reprezentatywne Potwierdza wykonalność procesu w odniesieniu do czystości przy przyjęciu i widoczności wad oraz miejsca o najtrudniejszym dostępie.
Liczba części, zasady tworzenia partii i plan dostaw Umożliwia opracowanie procesu produkcyjnego, planu zdolności produkcyjnych, poziomu identyfikowalności i podstawy handlowej.
Wymagania dotyczące powierzchni, wymiarów i zapisów Zapobiega traktowaniu intensywności lub pokrycia powierzchni jako jedynej podstawy dopuszczenia.

Tabela 5. Dane wejściowe zapytania ofertowego do kontrolowanego przeglądu projektu.

MATERIAŁY POMOCNICZE DO ZAPYTANIA OFERTOWEGO Prześlij nadzorowany rysunek, wymagania i planowaną liczbę części na adres [email protected]. W sprawie wstępnej oceny wykonalności zadzwoń pod numer +48 519 772 773.

Jakie powszechne błędne przekonania na temat przygotowania i czyszczenia części przed kulowaniem i po nim wymagają sprostowania?

SPRAWDŹ „Kulowanie oczyści część w trakcie obróbki”. Fałsz; czyszczenie i kulowanie mają różne cele podstawowe.

SPRAWDŹ „Jeśli część wygląda na czystą, jest gotowa”. Fałsz; cienkie warstwy i uwięzione zanieczyszczenia mogą nie być widoczne gołym okiem.

SPRAWDŹ „Czyszczenie po kulowaniu może być tak agresywne, jak to konieczne”. Fałsz; usuwanie materiału może zmienić warstwę poddaną kulowaniu.

SPRAWDŹ „Prawidłowa intensywność Almena dowodzi prawidłowego przygotowania”. Fałsz; płytka nie służy do kontroli czystości części.

SPRAWDŹ „Luźne medium jest jedynie problemem kosmetycznym”. Fałsz; może wpływać na montaż, kanały i układy eksploatacyjne.

Często zadawane pytania o przygotowanie i czyszczenie części przed kulowaniem i po nim

Na czym polega przygotowanie i czyszczenie części przed kulowaniem i po nim?

Przed kulowaniem przygotowanie musi odsłonić powierzchnię elementu przeznaczoną do obróbki, nie powodując uszkodzeń ani nie pozostawiając niezgodnych pozostałości. Po kulowaniu czyszczenie musi usunąć luźne medium i pozostałości procesowe bez niszczenia dowodów pokrycia powierzchni ani zmieniania powierzchni zmodyfikowanej mechanicznie.

Czy części należy czyścić przed kulowaniem?

Części powinny trafiać do kulowania w stanie wejściowym wymaganym przez rysunek i zakwalifikowany sposób realizacji procesu. Olej, zgorzelina, powłoki lub pozostałości mogą zmieniać oddziaływanie śrutu na powierzchnię, ukrywać wady, utrudniać maskowanie i unieważniać ocenę pokrycia.

Czy śrutowanie można zastosować przed kulowaniem?

Śrutowanie może stanowić oddzielny etap przygotowania, jeżeli pozwalają na to materiał, rysunek i kolejność operacji. Jego cel, którym jest czyszczenie ścierne, wywołana zmiana powierzchni oraz kryteria odbioru muszą pozostać odrębne od późniejszej operacji kontrolowanego kulowania.

Jakie zmienne wpływają na przygotowanie i czyszczenie części przed kulowaniem i po nim?

Przygotowanie i czyszczenie części przed kulowaniem i po nim zależy od czystości części przychodzących i widoczności wad, przyczepności maskowania i zgodności znacznika, usuwania medium po procesie, zachowania dokumentacji potwierdzającej oraz ochrony antykorozyjnej. Technologia produkcyjna musi również kontrolować zgodną z materiałem metodę przygotowania, punkty kontrolne przed czyszczeniem po procesie, całkowite usunięcie medium oraz weryfikację czystości i zabezpieczenia.

Czy prawidłowa intensywność Almena potwierdza dopuszczalność przygotowania i czyszczenia części przed kulowaniem i po nim?

Prawidłowa intensywność Almena potwierdza jedynie znormalizowaną reakcję strumienia wymaganą przez przywołaną procedurę. Na tej stronie odróżniono przygotowanie i czyszczenie od samego kulowania. Jeżeli do czyszczenia potrzebne jest śrutowanie, należy je wyspecyfikować i zatwierdzić jako odrębny etap procesu.

Co powinno zawierać zapytanie ofertowe (RFQ) dotyczące przygotowania i czyszczenia części przed kulowaniem i po nim?

Prześlij nadzorowany rysunek wraz z oznaczeniem wydania, materiał i stan obróbki cieplnej, wymagane strefy obróbki i wyłączeń, obowiązujące specyfikacje, wymagania dotyczące intensywności i pokrycia, planowaną liczbę części, ograniczenia powierzchniowe i wymiarowe oraz wymagane zapisy.

Jakie normy mają zastosowanie do przygotowania i czyszczenia części przed kulowaniem i po nim?

Dokumenty mające zastosowanie zależą od umowy i danego elementu. W niniejszym przewodniku sprawdzono dane wydawców, w tym AMS2430U, jednak nadrzędne pozostają rewizje przywołane na rysunku oraz w wymaganiach klienta przekazanych w łańcuchu dostaw.

Czy SP Center może ocenić wymagania dotyczące przygotowania i czyszczenia części przed kulowaniem i po nim?

Tak. SP Center może przeanalizować wykonalność, środki nadzoru nad procesem, próby, dokumentację kwalifikacyjną i wymagania produkcji seryjnej w zakresie potwierdzonych możliwości oraz posiadanych zatwierdzeń. Zadzwoń pod numer +48 519 772 773 lub wyślij nadzorowaną dokumentację na adres [email protected].

Jakie są najważniejsze wnioski?

  • Przed załadunkiem zapewnić znany wejściowy stan powierzchni.
  • Czyszczenie strumieniowo-ścierne, odtłuszczanie i usuwanie zgorzeliny należy traktować jako odrębne, kontrolowane operacje.
  • Części, maski, przyrządy mocujące, narzędzia manipulacyjne i pojemniki należy utrzymywać w czystości.
  • Zachować dokumentację potwierdzającą pokrycie powierzchni do czasu zakończenia kontroli i dokumentowania.
  • Usunąć luźne medium z całej geometrii, w tym z kanałów wewnętrznych.
  • Nie poleruj ani nie poddawaj warstwy kulowanej działaniu substancji chemicznych bez zgody działu inżynierskiego.
  • Chronić oczyszczoną, kulowaną powierzchnię aż do następnej kontrolowanej operacji.

Które powiązane poradniki SP Center warto przeczytać w następnej kolejności?

Które źródła techniczne stanowią podstawę tego poradnika?

1. SAE International, AMS2430U, Kulowanie (2018). 2. SAE International, SAE J792_202209, Podręcznik SAE dotyczący oczyszczania strumieniowo-ściernego. 3. SAE International, SAE J2277_202301, Wyznaczanie pokrycia w kulowaniu. 4. SAE International, ARP7488, Wytyczne dotyczące projektowania i kontroli procesu kulowania (2018). 5. NASA MSFC-SPEC-164E, Specyfikacja czystości części przeznaczonych do stosowania w instalacjach tlenu, utleniacza, paliwa i układach pneumatycznych (2020) — przywołana jako ogólna wytyczna dotycząca czystości, a nie jako uniwersalne wymaganie dotyczące kulowania.

2. SAE J2441_202511, Kulowanie

3. SAE J443_202512, Procedury wyznaczania i weryfikacji intensywności kulowania

NADZÓR NAD DOKUMENTAMI ODNIESIENIA Stosuj pełne rewizje wskazane w rysunku, umowie i wymaganiach klienta przekazanych w łańcuchu dostaw. Ten artykuł przedstawia kontekst inżynierski i nie zastępuje wymagań objętych nadzorem.

Autor: Paweł Kmieć

Omów to wymaganie dotyczące kulowania: +48 519 772 773 | [email protected] | usługa kulowania
