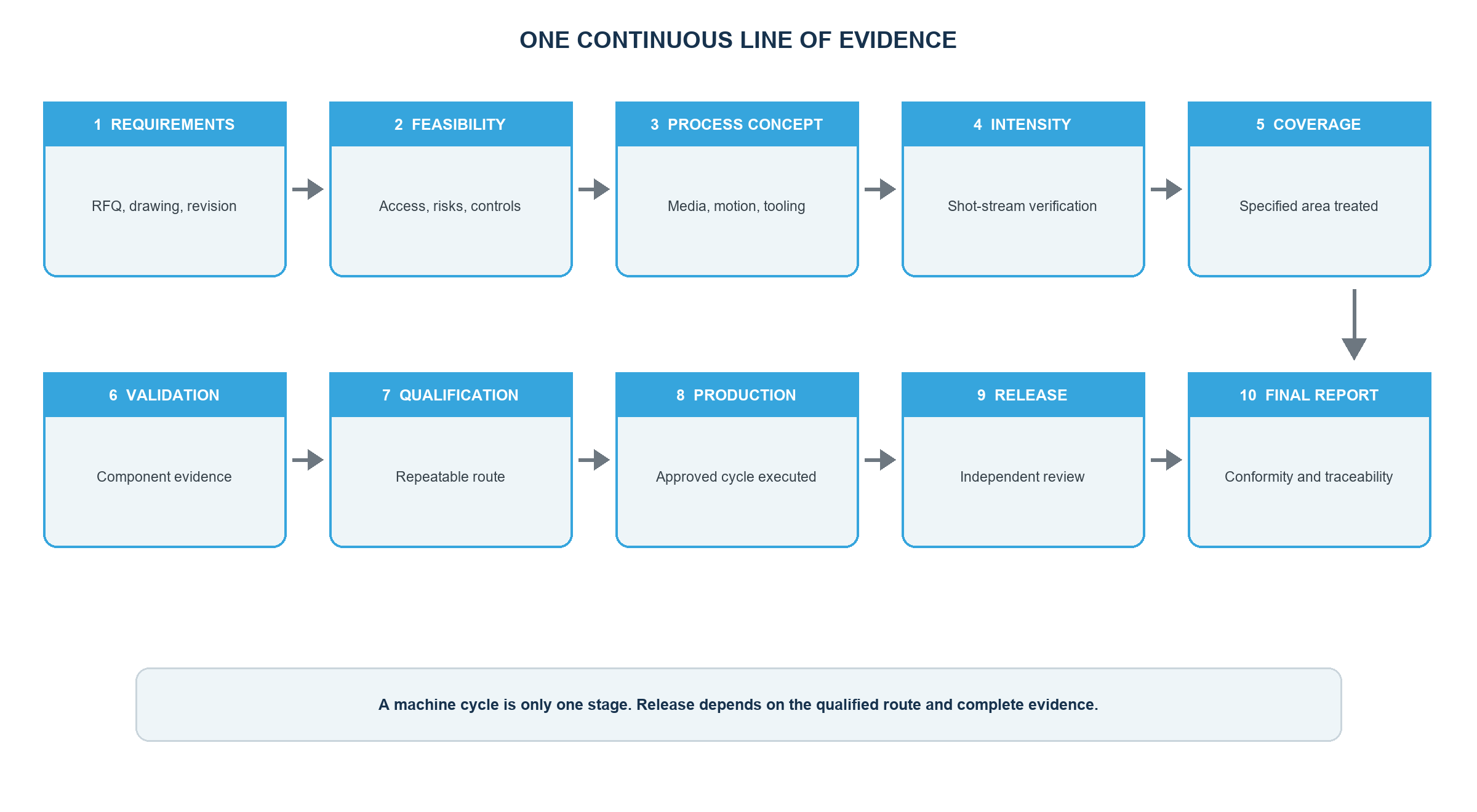

Praktický desaťstupňový inžiniersky pracovný postup pre požiadavky, uskutočniteľnosť, intenzitu, pokrytie, kvalifikáciu, výrobu a sledovateľnosť
Riadený proces guľôčkovania začína uvoľnenou požiadavkou a končí sledovateľnými dokladmi – nie nastavením stroja. Postup musí spájať výkres a stav materiálu, uskutočniteľnosť, zariadenie a médiá, overenie Almenovej intenzity, akceptáciu pokrytia, validáciu komponentov pri ich spustení, kvalifikáciu, sériové vykonanie, záverečnú kontrolu a autorizovanú správu. Každá fáza odpovedá na inú otázku a vytvára kontrolovaný výstup.

Prečo je guľôčkovanie kontrolované ako kompletný proces?
Zamýšľaný stav povrchu sa bežne nedá potvrdiť jednou záverečnou kontrolou. Konzistentnosť závisí od kontroly požiadavky, prúdu, média, geometrie, pohybu, maskovania, expozície, zariadenia, personálu, kontroly, záznamov a zmien ako jedného systému.
Automatizácia alebo počítačové monitorovanie môže posilniť pozorovanie a sledovateľnosť definovaných vstupov. Nenahrádza autoritu návrhu, Almenovo overenie, posúdenie pokrytia, prijatie povrchu alebo validáciu na úrovni dielov, kde je to potrebné.
Krok 1: Skontrolujte kontrolovanú požiadavku
Potvrďte číslo dielu, výkres, revíziu, zmluvnú hierarchiu, podmienky materiálu a tepelného spracovania, zóny spracovania a vylúčenia, kompletné požiadavky na intenzitu a pokrytie, obmedzenia médií, postupnosť procesu, záznamy, testy, balenie a schvaľovaciu autoritu. Zaznamenajte chýbajúce alebo protichodné informácie a zastavte iba dotknuté rozhodnutie, kým sa formálne neobjasní.
Krok 2: Potvrdenie uskutočniteľnosti
Skontrolujte prístup, uhol dopadu, tieňovanie, otvory, koreňové oblasti, hrany, tenké rezy, maskovanie, nástroje, pohyb dielu, zaťaženie, odstraňovanie média, deformáciu a prístup pre kontrolu. Technicky žiaduca zóna nie je uskutočniteľná, kým sa nedá dosiahnuť, kontrolovať a akceptovať na navrhovanom zariadení.
Krok 3: Vypracujte koncept procesu
Vyberte navrhovaný typ zariadenia, skupinu médií, usporiadanie dýz alebo metacieho kolesa, upínací prípravok, maskovanie, pohyb dielu a postup monitorovania a kontroly v rámci oprávnených požiadaviek. Nenahrádzajte konštrukčne stanovenú Almenovu intenzitu tlakom, otáčkami metacieho kolesa ani časom expozície. Zdokumentujte predpoklady a plánované skúšky.
Krok 4: Stanovte a overte Almenovu intenzitu
Použite príslušný Almenov pásik, držiak, meradlo, umiestnenie a postup. Vytvorte krivku nasýtenia alebo vykonajte požadované overenie intenzity podľa potreby. Zaznamenajte akceptovanú intenzitu a konfiguráciu. Výsledok overuje kvalifikovaný prúd; nemeria priamo zvyškové napätie v komponente ani nepreukazuje pokrytie.
Krok 5: Preukázanie pokrytia
Definujte plochu súčiastky, metódu kontroly, osvetlenie, zväčšenie, stav povrchu, hranice a pravidlo prijatia. Stanovte kvalifikovaný expozičný postup na reprezentatívnej geometrii. Ak sa požaduje 150 alebo 200 % stupeň pokrytia, použite stanovený násobok expozície vzhľadom na kvalifikovaný čas do úplného pokrytia za nezmenených podmienok.
Dodatočná expozícia nemôže korigovať zatienenú alebo neprístupnú oblasť a môže preťažiť otvorený povrch. Fluorescenčné, stopovacie alebo digitálne metódy vyžadujú schválenie, kvalifikáciu a koreláciu, ak sa používajú.
Krok 6: Vykonajte validáciu komponentu v prípade potreby
Meranie zvyškového napätia, skúšky únavy, deformácie, drsnosti, SCC alebo iné funkčné skúšky sa uplatňujú iba vtedy, ak to vyžaduje zákazník, výkres alebo kvalifikačný plán. Definujte reprezentatívne diely alebo vzorky, prípravu, umiestnenie, metódu, limity a rozhodovaciu právomoc. Validácia komponentu musí zostať oddelená od overovania prietoku a bežného preberania povrchu.

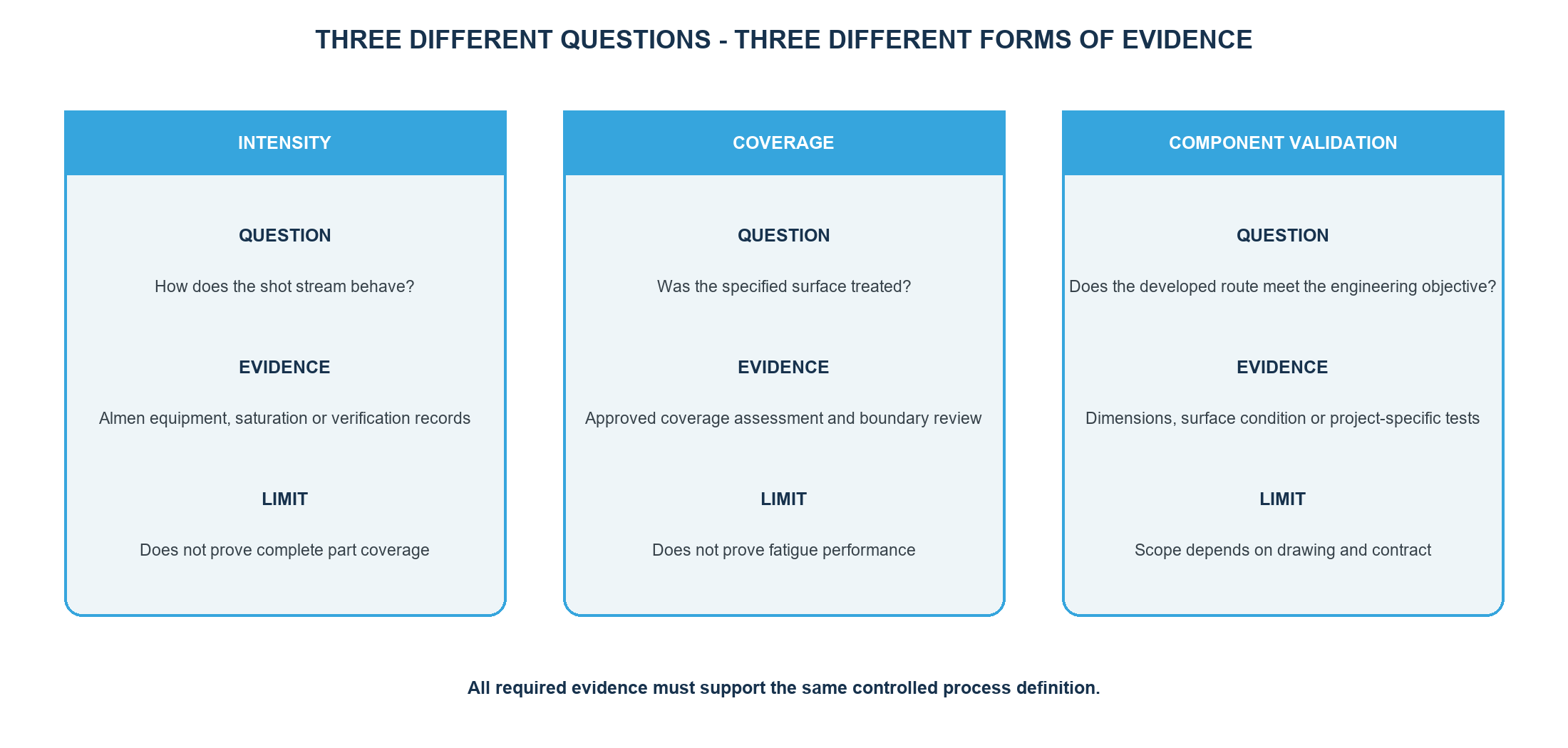

| Úroveň dokladov | Typický obsah | Čo sám o sebe nedokazuje |
|---|---|---|
| Overenie procesu | Výsledok Almen, stav pracovného média, konfigurácia zariadenia, program, pohyb a monitorované vstupy | Kompletné pokrytie komponentu alebo výkon dielu |
| Prijatie povrchu komponentu | Pokrytie, hranice, stav povrchu, poškodenie, kontaminácia a odkazované rozmery alebo drsnosť | Kvalifikovaná intenzita prúdu alebo zlepšenie únavovej životnosti |
| Validácia komponentu | Profil zvyškového napätia, únava, SCC, deformácia alebo funkčné testovanie, ak je to potrebné | Rutinná realizácia každej výrobnej dávky, pokiaľ nie je zaznamenaná samostatne |
Tabuľka 1. Overenie procesu, prijatie a validácia povrchu komponentu odpovedajú na samostatné otázky.
Krok 7: Kvalifikácia výrobného postupu
Zlúčte schválené zariadenie, médiá, pracovnú zmes, nástroje, maskovanie, pohyb, intenzitu, postup pokrytia, monitorované vstupy, kontroly, záznamy a reakčné plány do riadených inštrukcií. Kvalifikačný základ musí identifikovať diel alebo skupinu, stav materiálu, konfiguráciu, doklady, limity a oprávnenie na zmenu.
Krok 8: Vykonajte sériovú výrobu
Pred spracovaním overte identitu objednávky a dielu, revíziu, vstupný stav, stav zariadenia a programu, nástroje, médiá, pripravenosť na kontrolu a požadované kontroly. Počas spracovania chráňte kontrolu a sledovateľnosť receptúry. Zaznamenávajte prerušenia, alarmy, podmienky mimo limitov a činnosti operátora.
Neimprovizujte ďalšie prechody, zmeny média, opakované guľôčkovanie ani prepracovanie. Postupujte podľa schváleného reakčného plánu a procesu riadenia nezhôd.
Krok 9: Dokončenie záverečného preskúmania a uvoľnenia
Potvrďte pokrytie a všetky použité kritériá povrchu, rozmerov alebo čistoty na skutočnom komponente. Skontrolujte záznamy o overovaní procesu, sledovateľnosť, stav nezhody, schválené rozhodnutia o ďalšom postupe, požadované formuláre zákazníka a dokončenie akejkoľvek validácie komponentu. Autorizácia uvoľnenia musí byť definovaná a v prípade potreby nezávislá.
Krok 10: Vydanie záverečnej správy
Záverečný certifikát alebo správa majú identifikovať diel, revíziu výkresu, objednávku, dávku, množstvo, riadiacu špecifikáciu a postup, ako aj doklady požadované zmluvou. Dokument má prepojiť výsledky intenzity a stupňa pokrytia, sledovateľnosť média a zariadenia, kontroly, odchýlky a oprávnené uvoľnenie bez uvádzania skúšok alebo schválení, ktoré sa nevykonali.
Ktoré rozhodnutia a záznamy patria do každej fázy?
| Fáza | Primárne rozhodnutie | Reprezentatívny riadený výstup |
|---|---|---|
| 1. Preskúmanie požiadaviek | Je zmluvný a technický základ úplný a konzistentný? | Preskúmanie záznamu, registra otvorených položiek a hierarchie dokumentov |
| 2. Realizovateľnosť | Dá sa ošetriť, chrániť a kontrolovať každá požadovaná zóna? | Prístup, maskovanie, nástroje, manipulácia a kontrola rizík |
| 3. Koncept procesu | Ktoré zariadenia, médiá, nástroje, pohyb a ovládacie prvky môžu splniť požiadavku? | Navrhovaný postup a plán rozvoja |
| 4. Intenzita | Ako sa stanovuje a overuje požadovaná intenzita prúdu? | Nastavenie Almen, doklad o saturácii alebo overení a akceptovaný rozsah |
| 5. Pokrytie | Ako sa preukazuje úplné ošetrenie špecifikovanej oblasti komponentu? | Kvalifikovaná expozičná cesta, metóda, hranice a doklad o akceptácii |
| 6. Validácia komponentu | Použije sa doklad o výkonnosti na úrovni dielu? | Definované vzorky alebo diely, testy, limity a schválenie |
| 7. Kvalifikácia | Spĺňa kombinovaná cesta vydanú požiadavku? | Schválené skúšky, pokyny, záznamy a základná línia zmien |
| 8. Sériová výroba | Bola schválený procesný postup vykonaná bez nevyriešeného prerušenia alebo zmeny? | Záznamy o dávkovom cestujúcom, parametroch, médiách, overovaní a kontrole |
| 9. Záverečné preskúmanie | Je prijatie dielu a všetky požadované záznamy kompletné? | Preskúmanie zhody, stav nezhody a rozhodnutie o uvoľnení |
| 10. Záverečná správa | Dá sa dodaná dávka rekonštruovať a pochopiť jej zhodu? | Certifikát alebo správa prepojená s dielom, dávkou, postupom a dokladmi |
Tabuľka 2. Desať fáz vytvára sledovateľný reťazec od pripravenosti požiadaviek až po záverečnú správu.
Čo bežne spôsobuje zlyhanie postupu?
- Začína sa nastavením stroja pred pochopením výkresu a stavu materiálu.
- Nejasné hranice úpravy, neprístupná geometria alebo nekvalifikované maskovanie.
- Použitie intenzity ako dôkazu pokrytia alebo pokrytia ako dôkazu zvyškového napätia.
- Nekontrolovaný stav pracovného média, zmena zariadenia, revízia programu alebo výmena prípravku.
- Chýbajúci reakčný plán pre alarmy, prerušenie, údaje mimo limitu alebo uchovávané médiá.
- Uvoľnenie výroby pred dokončením rozhodnutí zákazníka alebo kvalifikačných dokladov.
- Záverečná správa, ktorá nedokáže rekonštruovať skutočný stav dielu, dávky, postupu a rozhodnutia o ďalšom postupe.
Čo by sa malo poslať do SP Center na kontrolu procesu?
Pošlite aktuálny výkres a revíziu, stav materiálu a tepelného spracovania, označené zóny spracovania a vylúčenia, riadiace dokumenty, požiadavky na intenzitu a pokrytie alebo autoritu návrhu, rozmery a hmotnosť dielu, množstvá a štruktúra dávok, požadované overenie, záznamy, balenie a cieľový dátum na adresu biuro@spcenter.pl.
Často kladené otázky
Koľko fáz má proces kontrolovaného guľôčkovania?
Táto príručka používa desať praktických fáz od preskúmania požiadaviek až po záverečnú správu. Spoločnosť ich môže zoskupiť rôzne, ale každá vrstva technického rozhodnutia, schválenia a dokladov musí zostať kontrolovaná.
Začína guľôčkovanie nastavením stroja?
Nie. Začína sa aktuálnym výkresom, stavom materiálu, zónami spracovania, riadiacimi dokumentmi, cieľom návrhu, dokladmi a autoritou schválenia. Nastavenia sa vyvíjajú až po preskúmaní uskutočniteľnosti a požiadaviek.
Aký je rozdiel medzi intenzitou a pokrytím?
Almenova intenzita overuje kvalifikovaný tok podľa príslušného usporiadania Almen. Pokrytie akceptuje špecifikovaný povrch komponentu. Zhodný výsledok pre jeden prípad nedokazuje druhý.
Je krivka nasýtenia vyžadovaná pre každú výrobnú dávku?
Nie automaticky. Riadiaca špecifikácia a schválený procesný plán určujú, či je pre kvalifikáciu a výrobu potrebná plná krivka, overenie intenzity alebo iná definovaná kontrola.
Je meranie zvyškového napätia vyžadované pre každú zákazku?
Nie. XRD alebo iná metóda zvyškového napätia sa používa pri kvalifikácii, validácii, vyšetrovaní alebo akceptácii. Nenahrádza bežne Almenovo overenie, pokrytie ani záznamy o procese.
Čo dokazuje kvalifikácia procesu?
Ukazuje, že definovaná konfigurácia a kontrolovaný postup spĺňali vydané požiadavky a špecifikované doklady na kvalifikovanom základe. Nepovoľuje nepreskúmané zmeny ani nezaručuje univerzálnu životnosť komponentu.
Čo sa stane, ak sa cyklus preruší?
Zastavte a postupujte podľa schváleného reakčného plánu. Zaznamenajte stav, chráňte sledovateľnosť, posúďte expozíciu a stav dielu, získajte akékoľvek požadované rozhodnutie o ďalšom postupe a obnovte alebo reštartujte iba na základe autorizovaných pokynov.
Čo by mala obsahovať záverečná správa?
Zahrňte revíziu dielu a výkresu, objednávku a dávku, množstvo, procesný postup alebo špecifikáciu, požadovanú intenzitu a doklady o pokrytí, sledovateľnosť médií a zariadení, kontroly, stav nezhody a autorizované uvoľnenie.
Kľúčové poznatky
- Začnite s kontrolovanými požiadavkami, nie s nastaveniami stroja.
- Kvalifikujte prístup, prípravky, médium, pohyb a kontrolu ako jeden procesný postup.
- Udržujte Almenovu intenzitu, pokrytie, akceptáciu povrchu a validáciu komponentov oddelené.
- Kontrolujte sériové vykonávanie, prerušenie, nezhodu a zmenu.
- Uvoľnite až po dokončení skutočnej dávky a požadovaných dokladov.
- Zabezpečte sledovateľnosť záverečnej správy bez pridávania nepodložených tvrdení.
Súvisiace príručky SP Center
Technické referencie
1. SAE AMS2430U: Guľôčkovanie, revidované apríl 2018
2. SAE AMS2432E: Počítačom monitorované guľôčkovanie, revízia z októbra 2022
3. SAE ARP7488: Pokyny na návrh a riadenie procesu guľôčkovania, vydané január 2018
4. SAE J442_202602: Nástroje na stanovenie a overenie intenzity guľôčkovania, revidované február 2026
6. SAE J2277_202301: Stanovenie pokrytia guľôčkovaním, revidované v januári 2023
Poznámka k norme: Rozhodujú kompletné revízie vyplývajúce zo zmluvy a požiadaviek zákazníka.
Autor: Paweł Kmieć
Diskutujte o procesnom postupe: +48 519 772 773 | biuro@spcenter.pl
