Lieferanten für das Verfestigungsstrahlen kritischer Bauteile auswählen

Ein risikobasierter Qualifizierungsrahmen für Technik, Lieferantenqualität und technischen Einkauf

Ein Lieferant für kontrolliertes Verfestigungsstrahlen (Shot Peening) an kritischen Bauteilen ist anhand des konkreten Vertragsumfangs, eines machbaren und qualifizierten Fertigungswegs sowie repräsentativer Ausführungsnachweise auszuwählen. Ein Zertifikat oder eine Akkreditierung unterstützt die Entscheidung, ersetzt aber nicht die Prüfung von Rechtseinheit, Standort, veröffentlichtem Umfang, Spezifikationsrevision, Bauteilfamilie, Kundenfreigabe, Prozesskontrollen und Aufzeichnungen.

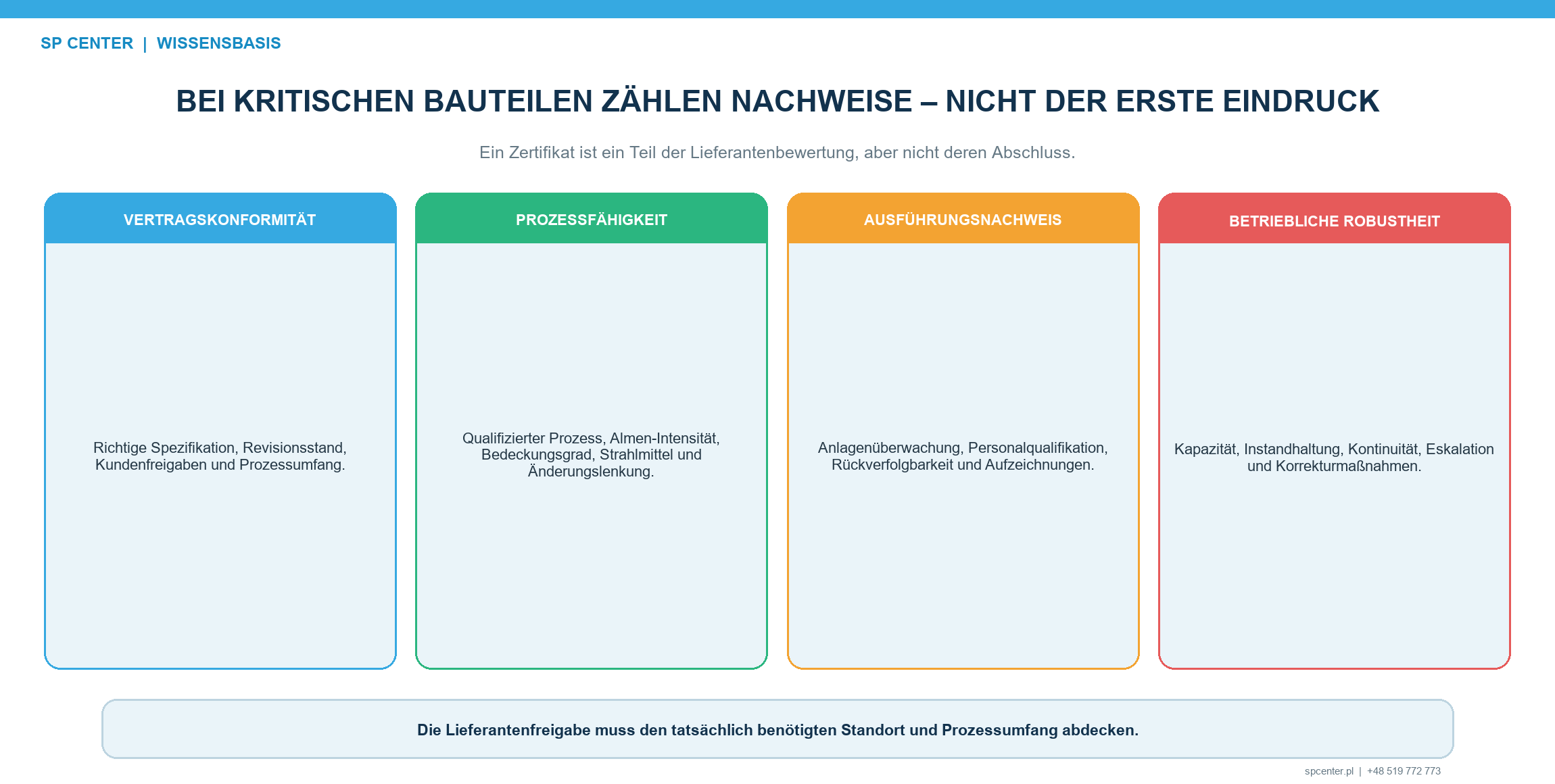

Nachweissystem zur Qualifizierung eines Lieferanten für Verfestigungsstrahlen
Abbildung 1. Die Lieferantenqualifizierung verbindet Vertragsumfang, Prozessfähigkeit, Ausführungsnachweise, Freigabe und Änderungskontrolle.

Warum ist die Lieferantenauswahl eine technische Entscheidung?

Der geforderte Randschichtzustand lässt sich normalerweise nicht mit einer einzigen abschließenden Sichtprüfung bestätigen. Vertrauen entsteht aus einem verbundenen System: korrekte Weitergabe der Anforderungen, machbarer Zugang und Maskierung, beherrschte Strahlmittel und Anlagen, verifizierte Almen-Intensität, abgenommener Bedeckungsgrad, qualifiziertes Personal, Rückverfolgbarkeit, Abweichungslenkung und autorisierte Lieferfreigabe.

Die Tiefe der Qualifizierung muss sich an den Folgen eines Fehlers orientieren. Ein Entwicklungsmuster und ein flugkritisches Serienbauteil benötigen nicht denselben Nachweisumfang. Kritikalität, Freigabebefugnis und Aufzeichnungen sollten vor dem Angebotsvergleich feststehen, damit alle Lieferanten dieselbe Verpflichtung kalkulieren und qualifizieren.

Wann gilt ein Bauteil für die Lieferantenqualifizierung als kritisch?

Kritikalität liegt vor, wenn ein unbeherrschter Prozesszustand Sicherheit, Ermüdungsverhalten, Maßhaltigkeit, Montage, behördliche oder kundenspezifische Konformität oder Programmstabilität beeinträchtigen kann. Sie kann aus der Bauteilfunktion, Zeichnungsangaben, besonderen Merkmalen, den Folgen eines Fehlers oder der eingeschränkten Prüfbarkeit des Endergebnisses entstehen.

  • Bearbeitungs- und Ausschlusszonen, Werkstoff- und Wärmebehandlungszustand, Geometrie, Intensität, Bedeckungsgrad und maßgebende Dokumente definieren.
  • Folgen von Unterbehandlung, übermäßiger Beaufschlagung, Oberflächenschaden, Verunreinigung oder fehlender Rückverfolgbarkeit bewerten.
  • Messbare Prozessnachweise von unbelegten Konstruktionsaussagen wie einem garantierten Lebensdauerfaktor trennen.
  • Festlegen, welche Entscheidungen bei der Konstruktionsstelle verbleiben und was der Verarbeiter vorschlagen darf.
  • Abnahme-, Eskalations- und Abweichungsbefugnis vor Versuchen oder Serienfertigung zuordnen.

Was muss vor der Angebotsanfrage feststehen?

Beginnen Sie das Lieferantengespräch mit den bereits verfügbaren Informationen. Die Qualifizierungsgrundlage umfasst Zeichnungsrevision, Werkstoffzustand, Bearbeitungszonen, maßgebende Anforderungen, Bedarf, Nachweise, Verpackung und Zieltermine. Offene technische Punkte werden mit den zuständigen Konstruktionsverantwortlichen abgestimmt, damit der Lieferant einen klaren und vergleichbaren Prozessvorschlag erarbeiten kann.

Wie bereitet SP Center das Projekt und die Dokumentation vor?

Unser Team stimmt die Bauteilanforderungen, den Fertigungsweg und die Dokumentation mit Ihnen ab. Die folgenden Bereiche strukturieren die Vorbereitung von Versuchen, Produktionsanlauf und Serie.

Projektbereich Vorbereitung durch SP Center Zugehörige Dokumentation
1. Vertragsumfang Wir prüfen Zeichnung, Revision, Spezifikationen und Kundenanforderungen für den vereinbarten Umfang. Umfangsprüfung, Ausnahmeliste und Status als zugelassene Bezugsquelle
2. Technisches Verständnis Wir klären Behandlungsziel, Bauteilanforderungen und die mit Ihrer Konstruktion abzustimmenden Entscheidungen. Technische Prüfung und gelenkter Klärungsnachweis
3. Machbarkeit und Entwicklung Wir planen Zugang, Maskierung, Vorrichtungen, Bewegung und Validierung für das Bauteil. Machbarkeitsprüfung, Versuchsplan und Nachweis der Prozessentwicklung
4. Almen-Intensität Wir legen den Almen-Aufbau sowie das Verfahren zur Ermittlung und Verifizierung der Intensität fest. Geeignete Almen-Prüfmittel, Aufbau sowie Sättigungs- oder Verifizierungsaufzeichnungen
5. Bedeckungsgrad Wir definieren Methode und Aufzeichnungen zur Bewertung des Bedeckungsgrads auf der festgelegten Bauteilfläche. Freigegebene Methode, Grenzprüfung, Vergleichsstandard und Aufzeichnungen
6. Strahlmittelkontrolle Wir kontrollieren die vorgeschriebene Art, Größe, Härte, Form, Beschaffenheit und Sauberkeit des Strahlmittels. Spezifikation, Prüfung, Trennung sowie Nachweise zur Ergänzung des Betriebsgemisches
7. Anlagenbeherrschung Wir planen Anlagenkonfiguration, Überwachung, Instandhaltung und Kalibrierung für den Prozess. Anlagenverzeichnis, Status, Programme und Reaktionsnachweise
8. Personalqualifikation Wir ordnen Entwicklung, Fertigung und Prüfung fachlich befähigtem und autorisiertem Personal zu. Qualifikationsmatrix, Schulungs- und Autorisierungsnachweise
9. Rückverfolgbarkeit Wir verknüpfen die Chargenaufzeichnungen vom Wareneingang bis zur Bearbeitung und Lieferfreigabe. Verknüpfung von Laufkarte, Anlage, Bediener, Strahlmittel, Verifizierung und Prüfung
10. Abweichungslenkung Wir dokumentieren den Umgang mit Unterbrechungen und Abweichungen sowie die vereinbarten Entscheidungs- und Meldewege. Abweichungsbericht, Verwendungsentscheid, Sonderfreigabe, Korrekturmaßnahme und Meldung
11. Änderungslenkung Wir legen fest, welche Änderungen Prüfung, Bestätigung oder Kundeninformation erfordern. Verfahren und repräsentative Änderungshistorie
12. Qualitätssystem Wir stellen aktuelle Zertifikate mit Rechtseinheit, Standort und Geltungsbereich bereit. Aktuelles Zertifikat, Aussteller und Geltungsbereich
13. Prozessakkreditierung Wir berücksichtigen vertraglich geforderte Prozessakkreditierungen bei der Projektprüfung. Aktueller Akkreditierungsnachweis, QML-Eintrag und Kundenprüfung
14. Kapazität und Lieferkontinuität Wir planen Versuche, Produktionsanlauf, Serienkapazität und Lieferkontinuität. Kapazitätsgrundlage, Instandhaltungsfenster und Notfallplan
15. Zusammenarbeit Wir vereinbaren Ansprechpartner, Abstimmungstermine und klare Wege zur Klärung von Projektfragen. Benannte Ansprechpartner, Prüfrhythmus und Eskalationsweg

Tabelle 1. Fünfzehn Projektbereiche verbinden die Vorbereitung durch SP Center mit der zugehörigen Dokumentation.

Gemeinsam stimmen wir den technischen und vertraglichen Projektumfang ab und dokumentieren erforderliche Freigaben. Kapazität, Termine, Kommunikation und kaufmännische Bedingungen fließen anschließend in den Umsetzungsplan ein. Entscheidungen zu Bauteilsicherheit und Freigabe bleiben bei den jeweils zuständigen Stellen.

Wie ordnen wir Zertifikate, Akkreditierungen und Projektfreigaben zu?

Qualitätssystemzertifizierung, Nadcap-Akkreditierung, Kundenfreigabe und qualifizierter Fertigungsweg dokumentieren unterschiedliche Ebenen. Im Projektplan ordnen wir die jeweils erforderlichen Unterlagen dem Standort, dem Prozess und dem Bauteil zu.

Dokumentationsart Bedeutung Projektbezogene Abstimmung
Qualitätssystemzertifizierung Konformität des Managementsystems innerhalb des Zertifikatsumfangs Konkrete Fähigkeit zum Verfestigungsstrahlen, Standort, Fertigungsweg und Vertragserfüllung
Nadcap-Akkreditierung Prozessbezogene Luft- und Raumfahrtakkreditierung für Organisation, Standort und veröffentlichten Umfang Aktuelle Gültigkeit, anwendbarer Umfang, Kundenforderung und Bauteilbezug
Kundenfreigabe Autorisierung im organisationsspezifischen Freigabesystem Grenzen nach Standort, Prozess, Programm, Bauteilfamilie und Gültigkeit
Qualifizierter Fertigungsweg Beherrschte Methode und Nachweise für ein definiertes Bauteil oder eine Bauteilfamilie Revision, Änderungsbefugnis, aktuelle Anlage und Serienfreigabe

Tabelle 2. Zertifikate, Akkreditierungen und Freigaben dokumentieren unterschiedliche Ebenen des Projekts.

Nadcap ist ein von der Industrie getragenes Akkreditierungsprogramm für kritische Prozesse in den Lieferketten der Luft- und Raumfahrt sowie der Verteidigungsindustrie. Ist die Akkreditierung vertraglich gefordert, sind Lieferant, Standort, Gültigkeit und anwendbarer Umfang über PRI EAN und die Qualified Manufacturers List zu prüfen. Die Akkreditierung zertifiziert kein Produkt und erteilt keine automatische Freigabe für jedes Bauteil, Programm oder jede Kundenanforderung.

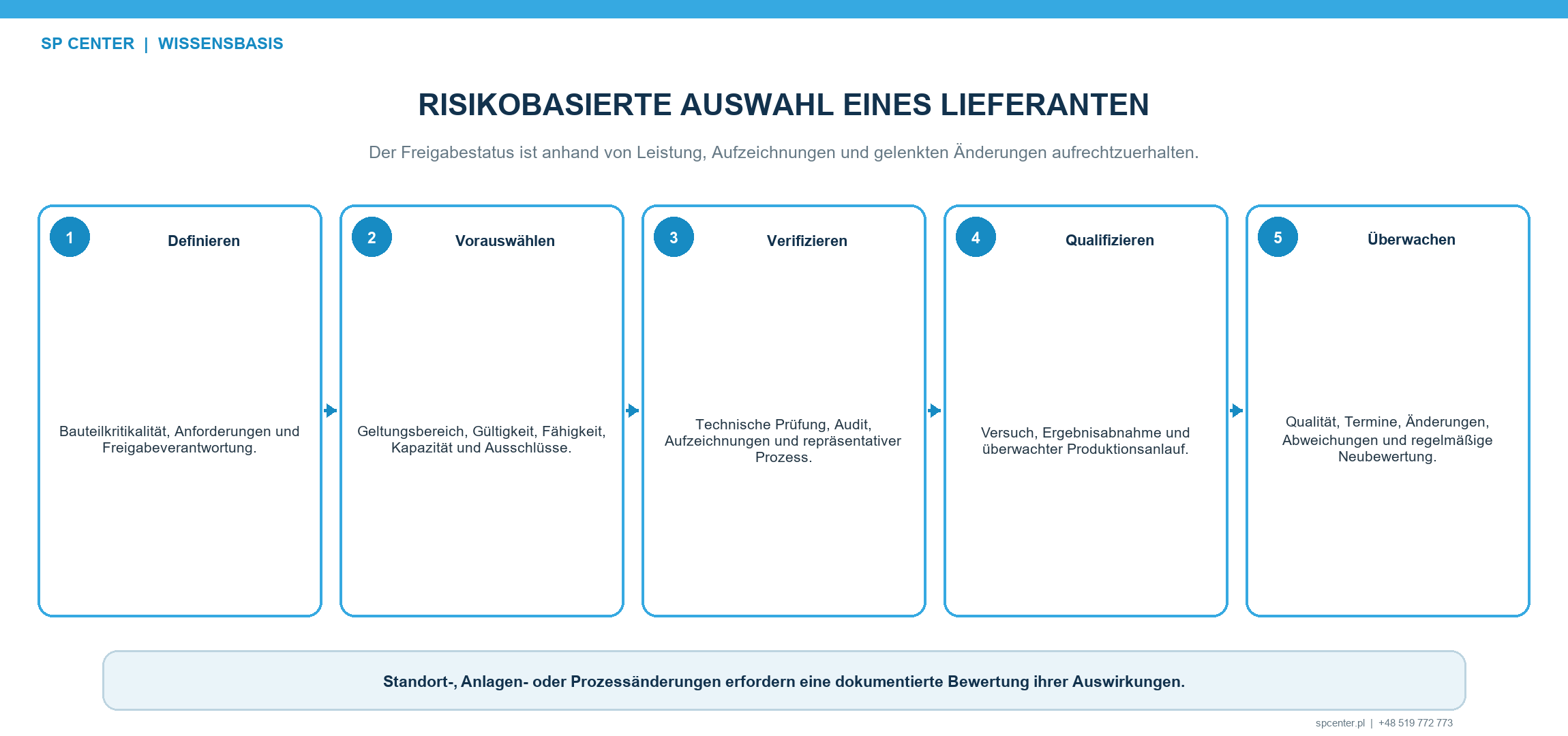

Lebenszyklus der Lieferantenfreigabe für Verfestigungsstrahlen
Abbildung 2. Die Freigabe wird durch repräsentative Aufzeichnungen, Leistungsüberwachung, gelenkte Änderungen und regelmäßige Neubewertung aufrechterhalten.

Welche Prozessnachweise sind zu prüfen?

  • Anforderungsprüfung mit Zeichnung, Revision, Kundenklauseln, Ausnahmen und Freigabeweg.
  • Machbarkeits- oder Entwicklungsnachweis zu Zugang, Maskierung, Vorrichtung, Bauteilbewegung, Strahlmittelzufuhr, Verformung und Prüfbarkeit.
  • Nachweis der Almen-Intensität mit dem von der maßgebenden Spezifikation geforderten Aufbau und Verfahren.
  • Bedeckungsgradnachweis für die vollständige festgelegte Fläche einschließlich Grenzen, Übergängen und schwieriger Geometrie.
  • Strahlmittelaufzeichnungen zu Identität, Größenverteilung, Form, Härte, Zustand, Trennung und Verunreinigungsreaktion.
  • Gelenkte Arbeitsunterlagen mit Zuordnung zu Anlage, Programm, Bediener, Prozessverifizierung und Prüfstatus.
  • Repräsentative Unterbrechungs-, Abweichungs-, Fehler- und Änderungsaufzeichnungen mit autorisiertem Verwendungsentscheid.
  • Abschlussunterlagen, die die gelieferte Charge mit dem freigegebenen Fertigungsweg und den geforderten Nachweisen verbinden.

Verfahren beschreiben die beabsichtigte Beherrschung; repräsentative Aufzeichnungen zeigen die tatsächliche Ausführung. Die Nachweisanforderung soll den behaupteten Umfang prüfen, ohne sachfremde kundengeschützte oder vertrauliche Informationen zu verlangen.

Wie sind Intensität, Bedeckungsgrad und Strahlmittelkontrolle zu bewerten?

Diese Merkmale sind getrennte Elemente desselben Prozesssystems. Die Almen-Intensität charakterisiert den qualifizierten Strahl unter dem anwendbaren Aufbau. Der Bedeckungsgrad bewertet die Einschlagspuren auf der festgelegten Bauteilfläche. Die Strahlmittelkontrolle beherrscht den physikalischen Prozesseingang, der beide Ergebnisse beeinflusst.

Ein konformes Intensitätsergebnis belegt weder vollständigen Bedeckungsgrad noch ein bestimmtes Eigenspannungsprofil oder eine Lebensdauer. Ein konformer Bedeckungsgrad belegt nicht die Einhaltung der Intensität. Der Lieferant muss zeigen, wie jeder Nachweis ermittelt, abgenommen, aufgezeichnet und dem Fertigungsweg zugeordnet wird.

Was sollte ein technisches Lieferantenaudit verifizieren?

Ein repräsentativer Auftrag ist durch den tatsächlichen Ablauf zu verfolgen; eine reine Verfahrensprüfung im Besprechungsraum genügt nicht. Anforderungen sind von Angebot und Bestellung über Planung, Fertigung und Prüfung bis zur Lieferfreigabe zurückzuverfolgen. Das Personal sollte Almen-Verifizierung, Bewertung des Bedeckungsgrades, Strahlmittelprüfung, Parameterschutz, Stoppbedingungen und Reaktionspläne erläutern und demonstrieren können.

Schriftliche Verfahren sind mit Anlagenstatus, Arbeitsanweisungen und ausgefüllten Aufzeichnungen abzugleichen. Der Lieferant muss rekonstruieren können, wer die Charge bearbeitet und geprüft hat, welche Anlage und welches Programm verwendet wurden, welche Strahlmittel- und Verifizierungsergebnisse galten, wie Unterbrechungen behandelt wurden und wer die Freigabe erteilte.

Wie sind Abweichungen und Änderungen zu bewerten?

Repräsentative Fälle sollten Eingrenzung, technischen Verwendungsentscheid, Kundeninformation, Ursachenanalyse, Korrekturmaßnahme und Wirksamkeitsprüfung zeigen. Interne Nacharbeit oder erneutes Verfestigungsstrahlen darf keinen Verwendungsentscheid ersetzen, der dem Kunden oder der Konstruktionsstelle vorbehalten ist.

Änderungen an Standort, Anlage, Schleuderrad- oder Düsenanordnung, Vorrichtung, Maskierung, Strahlmittel, Software, Bewegung, Prozessfolge, Abnahmemethode oder Untervergabe können den qualifizierten Fertigungsweg beeinflussen. Der freigegebene Änderungsplan muss Prüfung, Requalifizierung, Mitteilung und Genehmigung vor Umsetzung regeln.

Wie bereiten wir das Projekt auf die Produktion vor?

Projektphase Vorbereitung durch SP Center Vereinbartes Ergebnis
Umfang bestätigen Wir prüfen Vertragsanforderungen, Freigaben, Prozesskontrolle, Rückverfolgbarkeit und Sicherheitsanforderungen des Bauteils. Ein definierter Umfang und ein Plan zur Klärung offener Punkte vor Produktionsbeginn
Lieferung planen Wir planen Kapazität, Lieferkontinuität, Kommunikation und kaufmännischen Umfang. Ein umsetzbarer Produktions- und Lieferplan
Dokumentation vervollständigen Wir stimmen die verbleibenden Angaben mit den verantwortlichen Projektpartnern ab. Benannte Verantwortliche, Termine und dokumentierte Entscheidungen
Gestuften Anlauf vereinbaren Für einen gestuften Anlauf legen wir Umfang, Kontrollen und Freigabeschritte mit der zuständigen Stelle fest. Ein vereinbarter Produktionsumfang mit klaren Freigabebefugnissen

Tabelle 3. Die Projektphasen ordnen Vorbereitung, Entscheidungen und Freigabeverantwortung zu.

Eine bedingte Freigabe sollte die Ausnahme bleiben, zeitlich begrenzt und eindeutig sein. Autorisierter Umfang, fehlender Nachweis, Überwachung, Freigabebefugnis und Abschluss- oder Ablaufkriterium sind schriftlich festzulegen.

Wie sind Kapazität und Versorgungssicherheit zu bewerten?

Kapazitätsangaben müssen zur vorgesehenen Bauteilfamilie, Chargenstruktur, Rüstzeit, Instandhaltungsplanung, Prüfung und Freigabe passen. Zu bewerten sind Engpässe wie besondere Vorrichtungen, eine einzige qualifizierte Anlage, begrenzte Prüfkapazität oder externe Laborleistungen. Die Notfallplanung sollte Anlagenstörung, Strahlmittelverfügbarkeit, Schlüsselpersonal, Zugriff auf Aufzeichnungen und die Kundenfreigabe eines alternativen Fertigungswegs berücksichtigen.

Häufig gestellte Fragen

Reicht ein Qualitätszertifikat zur Freigabe eines Lieferanten aus?

Nein. Es unterstützt die Bewertung des Managementsystems, belegt aber nicht den konkreten Standort, die Anlagen, Strahlmittelkontrollen, den Bauteilprozess, die Kundenfreigabe oder die vom Vertrag geforderten Ausführungsnachweise.

Gibt eine Nadcap-Akkreditierung jeden Auftrag zum Verfestigungsstrahlen frei?

Nein. Nadcap ist eine Akkreditierung und keine Produktzertifizierung. Bei vertraglicher Forderung sind Organisation, Standort und anwendbarer Umfang im aktuellen PRI-System zu prüfen; kunden- und bauteilspezifische Freigaben bleiben zusätzlich maßgebend.

Welche Nachweise sind vor einem Lieferantenaudit zu prüfen?

Zu prüfen sind Anforderungsweitergabe, Machbarkeit und Qualifizierung, Aufzeichnungen zu Almen-Intensität und Bedeckungsgrad, Strahlmittelkontrolle, Anlagenstatus, Personalqualifikation, Rückverfolgbarkeit, Abweichungsbeispiele, Änderungshistorie und ein repräsentativer Abschlussbericht.

Wie sind Almen-Intensität und Bedeckungsgrad zu bewerten?

Beide sind getrennt zu bewerten. Die Verifizierung der Almen-Intensität betrifft den qualifizierten Strahl unter dem anwendbaren Aufbau; die Bewertung des Bedeckungsgrades betrifft die festgelegte Bauteilfläche. Keines ersetzt Strahlmittelkontrolle, Bauteilvalidierung oder Endprüfung.

Sollte stets der preisgünstigste qualifizierte Lieferant gewählt werden?

Nicht automatisch. Erst nach Erfüllung aller technischen und freigabebezogenen Ausschlusskriterien sind gleichwertiger Umfang, Kapazität, Lieferbasis, Nachweise, Änderungsrisiko und Versorgungssicherheit zu vergleichen.

Wann sind Requalifizierung oder Kundeninformation erforderlich?

Das bestimmen maßgebende Spezifikation, Vertrag und freigegebener Änderungsplan. Änderungen an Standort, Anlage, Vorrichtung, Strahlmittel, Software, Prozessfolge, Werkstoff, Bauteilfamilie oder Abnahmemethode können eine Prüfung vor der Umsetzung erfordern.

Die wichtigsten Punkte

  • Konkreten Standort, Umfang und Fertigungsweg qualifizieren, nicht nur den Firmennamen.
  • Vertrag, erforderliche Freigabe, Prozessbeherrschung und Rückverfolgbarkeit als Ausschlusskriterien behandeln.
  • Almen-Intensität, Bedeckungsgrad, Strahlmittelkontrolle, Bauteilabnahme und Validierung trennen.
  • Neben Verfahren und Zertifikaten repräsentative Ausführungsnachweise prüfen.
  • Gelenkte Wege für Abweichungen, Änderungen und Kundeninformation verlangen.
  • Preis erst nach Abgleich von Umfang, Nachweisen, Kapazität und Risiko vergleichen.

Weiterführende Leitfäden von SP Center

Technische Quellen

1. Performance Review Institute, Nadcap

2. Performance Review Institute, Nadcap und Qualified Manufacturers List

3. SAE ARP7488: Peening Design and Process Control Guidelines, issued January 2018

4. SAE AMS2430U: Shot Peening, revised April 2018

5. SAE J442_202602: Tools for Peening Intensity Determination and Verification, revised February 2026

6. SAE J443_202512: Procedures for Determining and Verifying Peening Intensity, revised December 2025

7. SAE J2277_202301: Shot Peening Coverage Determination, revised January 2023

Hinweis zu Normen: Maßgebend sind die vertraglich aufgerufenen Revisionen und kundenspezifischen Anforderungen.

Autor: Paweł Kmieć
